Rynek podzespołów w 2021 roku - najpierw dłużej, teraz także drożej

| Gospodarka Aktualności

O problemach z czasem dostaw wiedzą już chyba wszyscy, ale dopiero bardziej szczegółowe informacje płynące z komunikatów producentów w pełni ilustrują skalę problemów z jakimi zmaga się rynek. Takimi informacjami podzielił się z nami Farnell i wynika z nich, że rynek jest niezwykle niestabilny, a wydłużenie czasów realizacji zamówień dotyczy wszystkich klientów i produktów.

Rynek podzespołów w 2021 roku - najpierw dłużej, teraz także drożej

Na razie nie widać szans na normalizację. Co więcej, prawie wszystkie produkty drożeją, a problemy pogłębiają się na skutek kilku powiązanych wydarzeń losowych i kłopotów z materiałami. Poniżej przestawiamy listę najważniejszych trudności biznesowych i problemów z podzespołami:

  • atak zimy w Teksasie przerwał działalność zakładów produkcyjnych firm NXP, Samsung, Micron, Winbond (pamięci), Infineon i ADI. Fabryki te oczywiście już pracują, ale przestoje jeszcze bardziej wydłużyły czasy dostaw;
  • trzęsienie ziemi w Fukushimie spowodowało czasowe wstrzymanie produkcji w zakładzie Renesasa;
  • rosnące koszty substratów rezystorowych wywołały podwyżki cen oporników, a niedobory folii aluminiowej i polipropylenowej mają również wpływ na czasy dostaw kondensatorów elektrolitycznych i foliowych;
  • braki kontenerów do frachtu morskiego zwiększają koszty transportu i ogólnie czas dostawy z Azji do Europy;
  • fabryki UMC i TSMC mają w pełni wykorzystane zdolności produkcyjne do końca 2021 roku.

Czasy dostaw półprzewodników sięgają nawet całego roku, co ma wpływ na ceny:

  • Vishay i Littelfuse podniosły ceny elementów dyskretnych w pierwszym kwartale ze względu na koszty produkcji i cenę podłoży półprzewodnikowych;
  • zamówienia na tranzystory MOSFET mają wydłużony czas realizacji u wszystkich dostawców, np. ON Semi do 52 tygodni, STM, Vishay, Infineon 12-22 tygodnie. Ceny wzrosły średnio o 5% dla wersji typowych, a w II kwartale spodziewane są dalsze podwyżki;
  • Nordic Semiconductors wydłużył czasy dostaw dla układów nRF24 i nRF51 do 26 tygodni, a na nRF52 i nRF53 do 40 tygodni;
  • główni producenci pamięci DRAM podnieśli ceny o 20%, a czasy realizacji przekraczają 30 tygodni;
  • firmy Renesas, STM i NXP podniosły ceny wszystkich półprzewodników mocy dla motoryzacji i telekomunikacji o 10–20%, Renesas podniósł też ceny na starsze produkty o 15%;
  • Microchip ma zamówienia na półprzewodniki o 70% większe niż normalnie, przez co firma stworzyła program preferowanych dostaw z zamówieniami ustalonymi na 12 miesięcy naprzód, bez możliwości anulowania. Na 32-bitowe MCU czeka się 16-60 tygodni;
  • mikrokontrolery (czas realizacji zamówień): STM32 20-26 tygodni, STM8 – 8 tygodni, 32-bitowe układy Infineona: 20-32 tygodnie.

W przypadku elementów pasywnych i elektromechanicznych sytuacja jest podobna, ale czasy dostaw dla niektórych pozycji są jeszcze dłuższe:

  • ceny kondensatorów polimerowych firmy Kemet wzrosły o 10%, tantalowych o 5%, przy czasach dostaw sięgających 30 tygodni;
  • rezystory mają czasy dostaw od 20 do 50 tygodni, ale rekordy to nawet 60-74 tygodnie dla bocznikowych wersji drutowych do pomiaru prądu;
  • czasy dostaw kondensatorów MLCC u większości dostawców, takich jak AVX, Yageo, Samsung, TDK, Taiyo, Murata czy Kemet, zawierają się w przedziale od 18 do 30 tygodni.

Ponieważ ceny miedzi i tworzyw sztucznych zwiększyły się w ostatnim półroczu o 20-30%, a folii miedzianej nawet o 30-40%, rosną stopniowo ceny laminatów i prepregów do produkcji PCB oraz, w konsekwencji, także koszty usług wykonania płytek drukowanych. W grudniu 2020 roku ceny płytek zwiększyły się aż o 14%, po części na skutek pełnego obłożenia maszyn i całkowitego wykorzystania mocy produkcyjnych. Wzrost cen obwodów wielowarstwowych osiągnął poziom 12-13%. Kolejne podwyżki mają stać się faktem w 2. i 3. kwartale bieżącego roku.

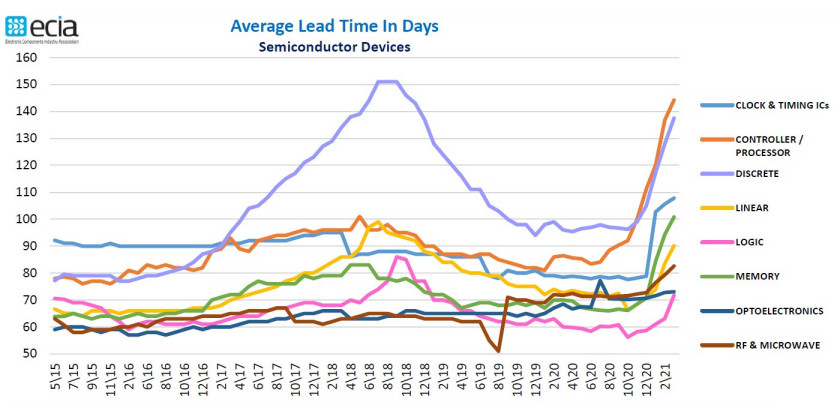

Zwiększające się czasy dostaw widoczne są już prawie we wszystkich typach podzespołów elektronicznych
